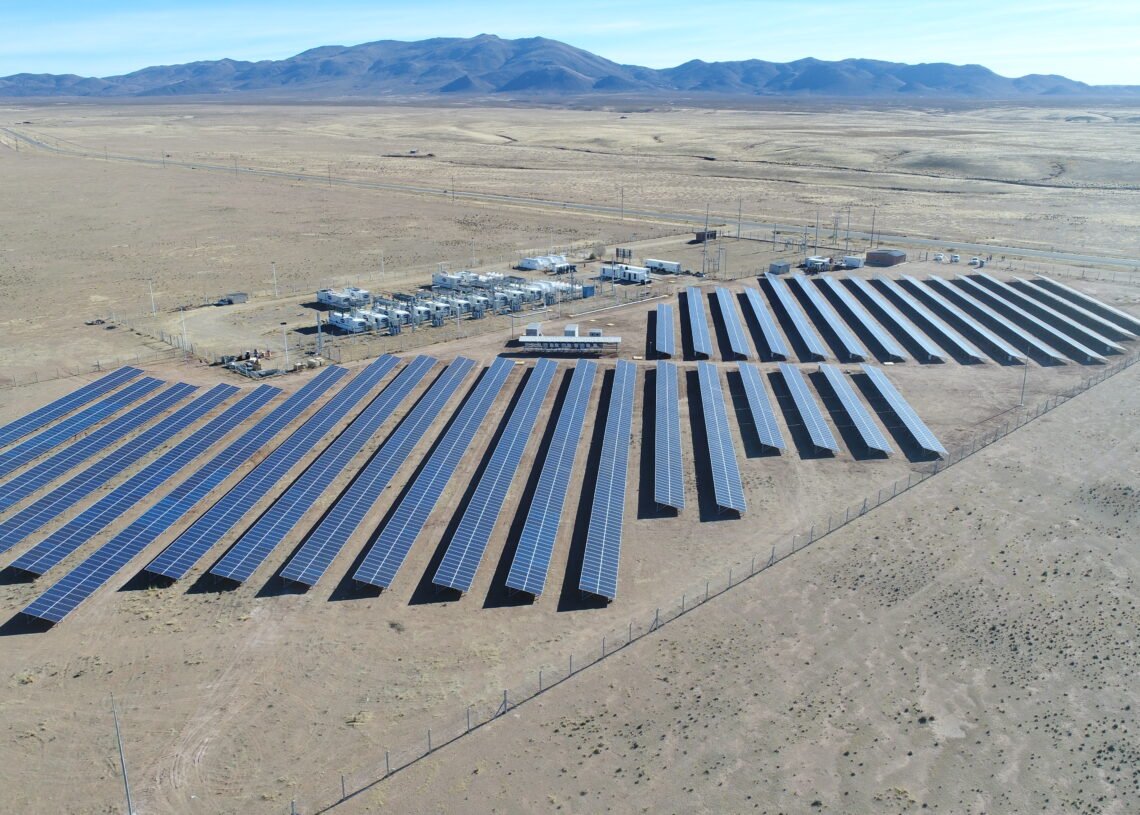

Argentina ya cuenta con ocho pueblos solares en las regiones de puna y quebrada de Jujuy, los cuales permiten apagar usinas a gas que contaminaban el aire con emisiones y ruido. Para conocer más al respecto y sobre las obras en ejecución del sector energético de la provincia, El Constructor dialogó con Mario Pizarro, Secretario de Energía de Jujuy.
“La obra en Alto Padilla dará soporte a la gran demanda de la Quebrada de Humahuaca por su crecimiento turístico y productivo”, destaca Pizarro respecto a las obras necesarias para la infraestructura energética de la provincia.
¿Qué tipo de obras están recibiendo mayores inversiones actualmente? ¿Provienen de fondos provinciales?
En este momento, todas las obras que realiza la Secretaría de Energía son con fondos provinciales. Las mayores inversiones actuales son destinadas a obras de distribución de energía para nuevos loteos o para el programa de erradicación de medidores comunitarios.
Las mismas son: el suministro de energía eléctrica para el nuevo loteo en El Talar, con una inversión de $166.540.010; la subestación eléctrica en el loteo de Manantiales, de $116.081.713; la red de media tensión en el nuevo loteo en Olaroz Chico con un presupuesto de $67.663.985 —esta obra tiene la particularidad que se desarrolla en uno de los pueblos solares, por lo que se debió repotenciar el generador fotovoltaico—; la extensión de redes en barrios en el municipio de Yavi, cuya inversión es de $88.722.227, sobre dicha localidad destaco que se encuentra a 20 km de la ciudad de la Quiaca y pertenece a la red de de energías que suministra la planta híbrida de generación de Piedra negra, que es el corazón del sistema aislado provincial con generación a gas y fotovoltaica con acumiulacion en baterías de litio; y por último la obra de distribución de red de baja tensión en La Intermedia, por un valor de $35.503.482.
¿Qué nuevos proyectos considera necesarios para mejorar la infraestructura energética de la provincia?
Puedo mencionar tres que brindarán significativas mejoras. Primero la Línea Humahuaca – Tres Cruces con una inversión del Banco Interamericano de Desarrollo (BID) de 12.000.000 dólares. Este es un proyecto para una línea de 58 km en 33 Kv que conectaría gran parte del sistema aislado de la Puna al sistema interconectado nacional. Con esta obra el generador de la Quiaca será un nodo que permitirá equilibrar la gran cantidad de kilómetros de línea en altura y además servirá de respaldo para las épocas de contingencia climática que azotan la región en ciertos períodos del año. En segundo lugar, una obra en Alto Padilla donde la finalidad es dar soporte a la gran demanda de la Quebrada de Humahuaca y poder garantizar el suministro a futuro acompañando el gran crecimiento turístico y productivo de la quebrada. Y como tercera obra, una línea que vincula la localidad de Fraile Pintado con Normenta, también con fondos del BID por 1.000.000 de dólares. Este proyecto tiene estudio de impacto ambiental realizado y presentación de documentación ante el BID de aprobación de comunidades aborígenes.
¿Qué beneficios han traído a los jujeños las obras realizadas?
El suministro de energía eléctrica, redes de alta, media y baja tensión y alumbrado público en los loteos de toda la provincia con más de 6000 beneficiarios. Gracias al Programa de Erradicación de Medidores Comunitarios, se dieron de baja 123 medidores comunitarios de un conjunto de 262 en toda la provincia. Además, realizamos 40 obras de alumbrado público e iluminación ornamental; 6000 luminarias led para alumbrado público, instaladas en marco de Asistencia PLAE (Plan Alumbrado Eficiente) y Plan Jujuy Iluminada con más de 1000 acometidas instaladas.
¿Cuáles han sido los últimos avances en el Programa de Pueblos Solares? ¿Con qué monto de inversión cuenta?
En la actualidad se encuentran en funcionamiento 8 pueblos solares: Olaroz Chico, La Ciénaga y San Francisco de Santa Catalina, El Angosto, Lipán de Moreno, Catua, El Toro y San Juan de Quillaques.
Estas plantas suman una potencia instalada total de 1,2 Mwp, 2,8 Mwh de acumulación en baterías de Ion – litio y se beneficiaron 723 familias de la Quebrada y Puna jujeña.
De las plantas mencionadas, tres de ellas se encuentran en período de garantía: Catua, El Toro y San Juan de Quillaques; el cual se vence en diciembre de 2024. Estas plantas se ejecutaron por medio del programa PERMER (Proyecto de Energías Renovables en Mercados Rurales); el resto de las plantas se financiaron por medio de la empresa distribuidora EJESA.
Está proyectado culminar para este año dos pueblos solares más, que se instalarán uno en la localidad de Santa Ana y otro en Caspalá; ambos con el mismo concepto de generación fotovoltaica más soporte de acumulación de baterías con tecnología en ion-litio.
La provincia propuso 10 nuevas plantas para el 2024 dentro del programa Proyecto de Energía Limpia para Hogares y Comunidades Vulnerables, cuyo contrato se encuentra en instancias iniciales de implementación por parte del Gobierno Nacional.
OBRAS REALIZADAS
- Estación de rebaje en Susques de 33 kv a 13,2, la cual permitió que se apaguen los dos generadores a gasoil que se encontraban en la ciudad, con el agravante de que estos generadores contaminaban tanto el ambiente con la quema del combustible como así también con la contaminación auditiva. Se ejecutó en el año 2023 con un costo de $39.907.864. Permitió que gran cantidad de localidades pasen a formar parte del sistema aislado provincial con generación en Piedra Negra.
- Subestación eléctrica en el Asentamiento 4 De Agosto, una obra que consistió en la ejecución de red de media y baja tensión y alumbrado público. Finalizada en el año 2022 por $23.570.177. Con esta obra se beneficiaron 148 familias que pudieron dar de baja los 5 medidores comunitarios para pasar a tener su medidor individual con todos los beneficios que esto conlleva.
- Subestación eléctrica en la Isla del barrio San Martín: “Más de 30 años tuvo que esperar la gente de este sector para que en el año 2022, con un costo de $39.377.891 se pueda ejecutar la obra de suministro de energía eléctrica para 150 hogares que pudieron dar de baja los 4 medidores comunitarios y pasaron a tener su medidor individual con todos los beneficios que esto conlleva”, detalló Pizarro.
- Extensión de red en Puesto Del Marqués a 226 km de la ciudad capital, ejecutada en el año 2022 con un costo de $28.809.466 para 80 hogares de la puna que no tenían energía eléctrica.
- Asentamiento San Pedrito 2, una obra con red de media y baja tensión en el año 2022, con un costo de $23.303.782.
